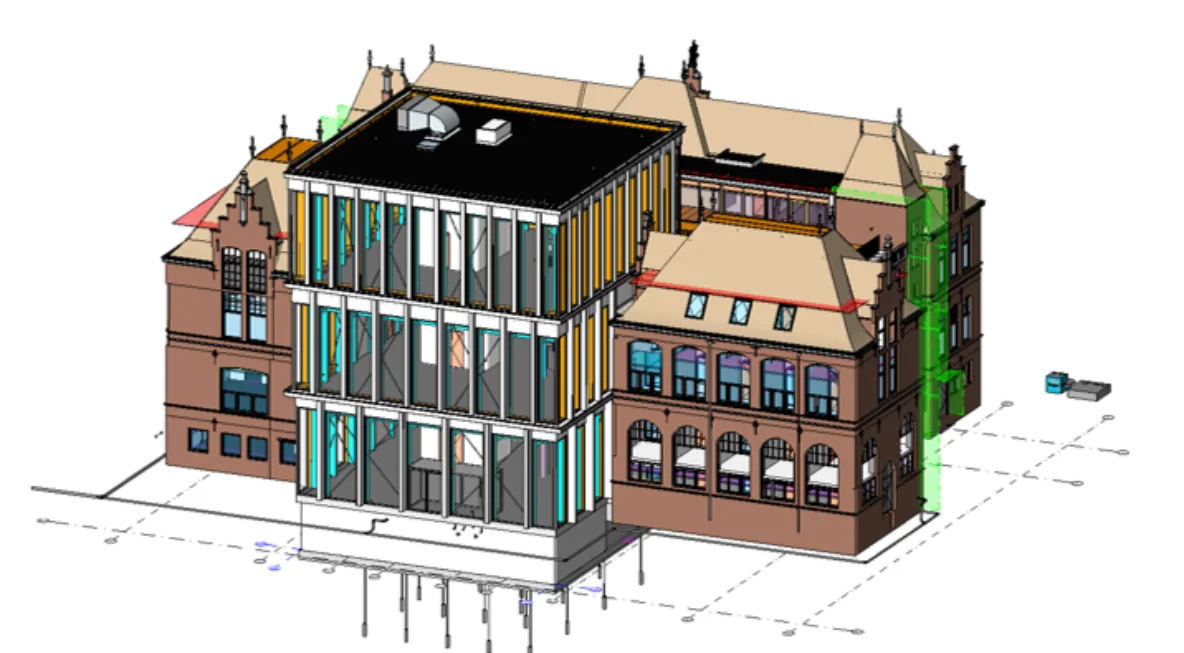

Het monumentale bestaande gebouw wordt zorgvuldig gerenoveerd en verduurzaamd. Daarnaast wordt nieuwbouw toegevoegd aan de noordzijde, waardoor het aansluiting krijgt op het nieuwe Campusplein. Het bestaande monumentale gebouw uit 1911 is in neorenaissancestijl uitgevoerd en wordt zorgvuldig gerenoveerd en verduurzaamd. Op de vrijgemaakte ruimte aan de noordzijde wordt nieuwbouw toegevoegd met een licht en transparant volume van hout en glas, in contrast met het meer gesloten bestaande bakstenen gebouw. De twee samengevoegde gebouwen krijgen een nieuwe gemeenschappelijke hoofdentree en vinden zo aansluiting op het nieuwe Campusplein.
De nieuwbouw heeft naast een ondergrondse installatiekelder, drie bouwlagen en fungeert op de begane grond als ontmoetingsplaats voor medewerkers, studenten en bezoekers. In het hart van het gebouw, precies op de overgang tussen de bestaande- en nieuwbouw, wordt een lichtstraat gerealiseerd, waar ook de centrale receptiebalie komt. De twee verdiepingen, van waaruit de gebruikers een panoramisch zicht op de stad hebben, zijn bedoeld als multifunctionele ruimten met plek voor rustige functies zoals een bibliotheekruimte en concentratieplekken. Het naastgelegen dakdeel van het bestaande gebouw wordt ingericht als groot buitenterras. In het bestaande gebouw worden ruimten nieuw ingericht ten behoeven van kantoren, vergaderruimten, studie- en projectruimten, een studentenvereniging en sanitair.

Het definitief ontwerp van Elephant & Taller is startpunt geweest voor onze werkzaamheden voor Aannemingsmaatschappij Hegeman. We hebben het aangeleverde Revit-model geanalyseerd met een aangeleverde PointCloud en bijgewerkt waar dit benodigd was. Vervolgens hebben we in het Revit-model aangegeven welke delen, van het te behouden gebouw, gesloopt dienden te worden t.b.v. de renovatie en het aansluiten van de nieuwbouw.
Alhoewel de omgevingsvergunning door Elephant & Taller al was ingediend, is na de sloopwerkzaamheden gebleken dat bedachte ruimtelijke ontwerpoplossingen voor de kelderinstallaties niet mogelijk waren. Na herontwerp van de hiertoe noodzakelijke verregaande planwijzigingen, hebben we de aanvullende stukken voor de omgevingsvergunning opgesteld. Vervolgens hebben we aanvullend het technisch ontwerp en uitvoeringsgereed ontwerp in één procesgang uitgewerkt.
De complexheid van het ontwerp door de onlosmakelijke samenhang van sloop, renovatie en nieuwbouw, heeft een intensieve en parallelle samenwerking met alle disciplines noodzakelijk gemaakt. Met een flexibele en proactieve rol als engineer tijdens het ontwerp- en bouwteam, hebben we meegeholpen om het ontwerp uit te werken naar een integraal uitvoeringsgereed ontwerp.
Door het na de sloop gelijktijdig lopen van de start van bouwwerkzaamheden en de aanvang van UO-engineering, is een nauwkeurig afgestemde werkwijze gehanteerd, zodanig dat inkoop en bouwvoorbereiding door de aannemer bouw-volgordelijk kon plaats vinden. Tijdens dit proces zijn er tevens de verlangde optimalisaties, indelingswijzigingen en gebruikerswensen meegenomen.
